Как посчитать куб бетона для фундамента: простой калькулятор и формула

Как посчитать куб бетона для фундамента: простой калькулятор и формула
24 февраля 2026 0 Комментарии Игорь Беляков

Сколько бетона нужно для фундамента? Это вопрос, который задают все, кто начинает строить дом, гараж или баню. Если взять слишком мало - не хватит, и придётся заказывать ещё, что дороже и неудобно. Если взять слишком много - переплатишь, и остатки просто пропадут. Всё просто: нужно правильно посчитать объём в кубометрах. И это не требует высшего образования. Достаточно знать формулу и размеры своего фундамента.

Почему важно точно знать объём бетона?

Бетон - один из самых дорогих материалов при строительстве. Его заказывают автобетономешалками, и цена за кубометр в Новосибирске в феврале 2026 года - от 4500 до 6200 рублей, в зависимости от марки и доставки. Если вы ошибётесь на полтора куба, это может стоить 7-9 тысяч рублей лишних. А если не хватит - придётся ждать следующую партию, и работа остановится. Даже если вы готовите бетон сами, то перерасход цемента, песка и щебня тоже выльется в лишние деньги и время.

Кроме того, бетон должен быть залит за один день, особенно если это ленточный или монолитный фундамент. Перерывы в заливке создают слабые швы, которые со временем могут треснуть. Поэтому точный расчёт - это не просто экономия, а гарантия прочности всего дома.

Какие типы фундаментов бывают и как считать для каждого?

Самые распространённые типы фундаментов - ленточный, столбчатый и плитный. Для каждого - своя формула.

Ленточный фундамент

Это самая частая схема для частных домов. Выглядит как бетонная лента, идущая по периметру здания и под внутренними стенами.

Формула простая: объём = длина × ширина × высота.

Пример: дом 6×8 метров, лента шириной 0,4 м, высотой 1,2 м. Периметр = (6 + 8) × 2 = 28 метров. Но это только внешний контур. Под внутреннюю стену тоже нужно добавить. Допустим, одна внутренняя стена длиной 6 метров. Итого: 28 + 6 = 34 метра.

Теперь считаем объём: 34 м × 0,4 м × 1,2 м = 16,32 кубометра. Округляем до 16,5 м³ - и берём с запасом 5% на усадку и потери: 16,5 × 1,05 = 17,3 м³. Заказываем 17,5 кубометра.

Столбчатый фундамент

Используется для лёгких построек: срубов, каркасных домов, заборов. Столбы ставят по углам и через каждые 1,5-2 метра.

Формула: объём = количество столбов × объём одного столба.

Столб - это цилиндр или квадратный столб. Если круглый, считаем по формуле цилиндра: π × r² × высота. Если квадратный - как брус: ширина × глубина × высота.

Пример: 12 столбов, каждый 0,3×0,3 м, глубиной 1,5 м. Объём одного: 0,3 × 0,3 × 1,5 = 0,135 м³. Умножаем на 12: 0,135 × 12 = 1,62 м³. Добавляем 5% - получаем 1,7 м³. Заказываем 2 кубометра.

Плитный фундамент

Это сплошная плита под всем домом. Часто применяется на пучинистых грунтах, как в Новосибирске, где зимой почва поднимается на 15-20 см.

Формула: объём = длина × ширина × толщина плиты.

Пример: дом 8×10 м, плита толщиной 0,2 м. Объём = 8 × 10 × 0,2 = 16 м³. Плюс 5% на усадку и неровности - итого 16,8 м³. Берём 17 кубометров.

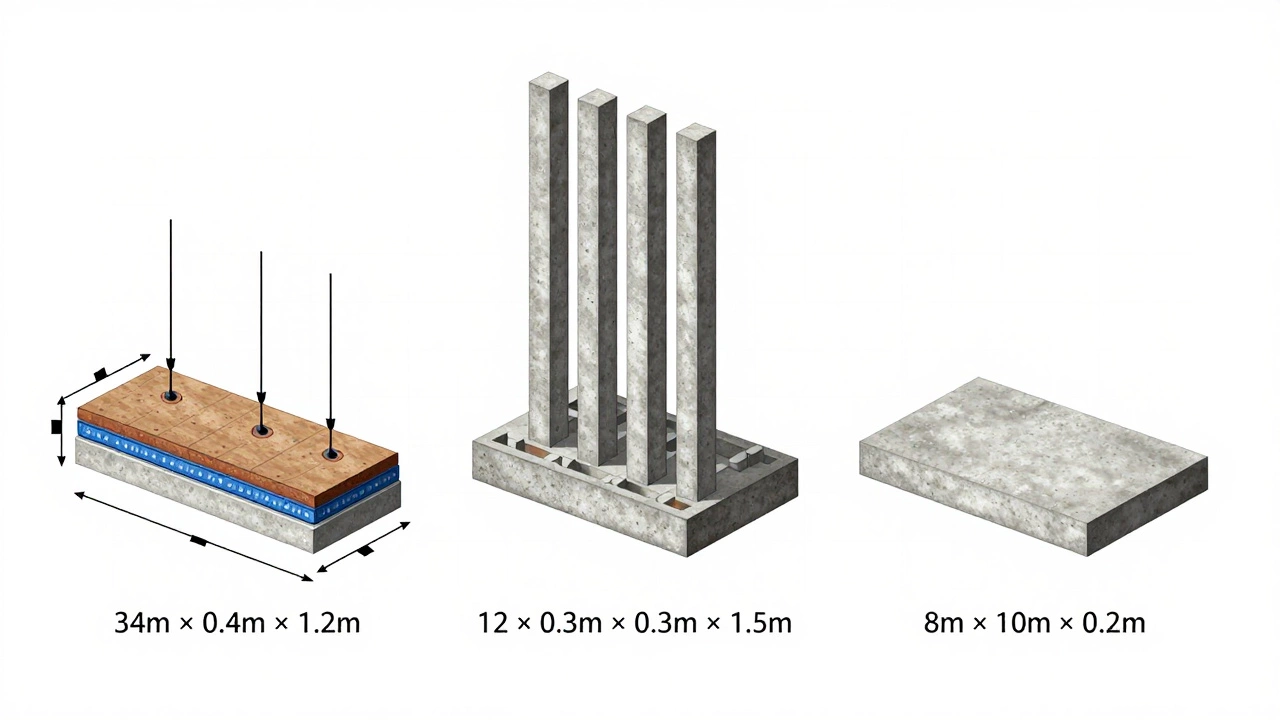

Три типа фундаментов: ленточный, столбчатый и плитный с указанными размерами и объёмами расчёта.

Как использовать калькулятор для расчёта бетона?

Калькулятор - это просто онлайн-инструмент, который делает за вас умножение. Но не верьте слепо. Все калькуляторы работают по одной схеме: вы вводите размеры, он считает объём. Но если вы введёте неправильные данные - он даст неправильный ответ.

Вот что нужно знать, чтобы правильно использовать калькулятор:

  • Всегда указывайте внутренние размеры - если лента имеет ширину 0,4 м, а арматура и опалубка занимают 5 см с каждой стороны, то внутренняя ширина - 0,3 м.
  • Учитывайте выступы и ниши - если фундамент идёт под печь, тамбур или эркер, добавьте эти участки отдельно.
  • Не забывайте про запас 5-10% - на утечку, усадку, перелив, неровности дна котлована.
  • Если используете бетономешалку, считайте, сколько кубов она выдаёт за один замес (обычно 0,1-0,2 м³). Это поможет понять, сколько раз нужно будет замешивать.

Лучшие онлайн-калькуляторы - от сайтов строительных компаний в Сибири. Например, «Бетон-Сибирь» или «Фундамент-НСК» - они учитывают местные условия: морозостойкость, плотность грунта, толщину утепления под плитой. Не используйте калькуляторы с Украины или Москвы - там другие нормы.

Как не ошибиться при заказе бетона?

При заказе автобетономешалки важно не только знать объём, но и как он будет доставлен. В Новосибирске зимой дороги часто скользкие, и крупные машины не всегда могут подъехать к участку. Поэтому:

  • Если участок узкий - заказывайте миксера с гибким шлангом (длиной до 12 м). Они могут подать бетон через забор или с улицы.
  • Если нужно залить больше 20 м³ - лучше заказать две машины по 10 м³, а не одну на 25 м³. Так вы не рискуете, что одна машина опоздает.
  • Уточните, сколько времени займёт разгрузка. Обычно одна машина разгружается за 15-20 минут. Если у вас 17 м³ - это одна машина. Если 25 м³ - две.
  • Всегда спрашивайте, какая марка бетона в заказе. Для фундамента дома подходит B15-B25 (М200-М350). Не берите B10 - он слишком слабый.
Миксер с гибким шлангом заливает бетон в траншею под зимним небом, рядом — инструменты и чек-лист.

Что ещё влияет на объём бетона?

Не всё сводится к простой формуле. Есть нюансы, которые опытные строители знают, но новички упускают:

  • Опалубка - если она не герметична, часть бетона вытечет. Особенно на песчаном грунте. Нужно использовать фанеру 18 мм или металлические щиты.
  • Армирование - арматура занимает около 3-5% объёма. Но её не вычитают из расчёта - она не заменяет бетон, а укрепляет его.
  • Грунт - если дно котлована не утрамбовано, бетон будет проседать. Придётся засыпать подушку из щебня 10-15 см - это добавит объём.
  • Температура - зимой бетон схватывается медленнее. Если вы заливаете при -10°C, нужно добавить пластификаторы и утеплить опалубку. Это не влияет на объём, но влияет на качество.

Простой чек-лист для расчёта бетона

Вот что нужно сделать перед заказом:

  1. Нарисуйте схему фундамента: периметр, внутренние стены, толщина, высота.
  2. Измерьте каждую сторону в метрах - с точностью до сантиметра.
  3. Разделите фундамент на простые формы: прямоугольники, цилиндры.
  4. Посчитайте объём каждой части отдельно.
  5. Сложите все объёмы.
  6. Добавьте 5-10% запаса.
  7. Сравните с калькулятором - если разница больше 10%, перепроверьте замеры.
  8. Закажите бетон на 1-2 часа раньше, чем планируете заливку.

Эти шаги не займут больше 20 минут. Но они сэкономят вам тысячи рублей и избавят от стресса, когда бетон не приедет вовремя.
